زمان تولید کولر نرم توضیح داده شده است

"تولید 30 تا 45 روز است" پاسخی است که اکثر خریداران دریافت می کنند، و درست است - اما فقط وسط جدول زمانی را توصیف می کند. واقعیت سفارش به انبار شامل نمونه‌برداری، دورهای بازنگری، ورودی مواد، بازرسی، حمل و نقل اقیانوسی و ترخیص کالا از گمرک و تاخیرهایی است که تاریخ پرتاب غرق شده تقریباً هرگز در خط تولید اتفاق نمی‌افتد. آنها قبل از آن، در مصوبات و مواد اتفاق می افتد. این راهنما کل جدول زمانی را به اجزای واقعی آن تقسیم می‌کند، نشان می‌دهد که واقعاً کجا زمان از دست می‌رود، و توضیح می‌دهد که چگونه یک زمان‌بندی را بدون تظاهر به عدم اعمال فیزیک فشرده کنید. Sealock (YiFuLong Outdoor Gear Co., Ltd.) نمونه برداری 7 تا 15 روزه و تولید 30 تا 45 روزه را نقل می کند، و این توضیح می دهد که چه چیزی در اطراف این اعداد قرار دارد.


"زمان سرب" باید به چه معنا باشد

آن را به درستی تعریف کنید وگرنه در برابر عدد اشتباه برنامه ریزی خواهید کرد. در معنای دقیق، زمان سرب به کل مدت زمان از تایید سفارش خرید تا خروج پوشاک تمام شده از دروازه کارخانه اشاره دارد. اما تعداد مورد نیاز یک برند گسترده تر است: کل زمان سپری شده از ثبت سفارش تولید تا دریافت کالای آماده برای فروش، شامل نمونه برداری، نصب و تایید نهایی. منبع یابی پارچه و تزئینات و ورودی به کارخانه؛ برش فله، دوخت و تکمیل؛ کنترل کیفیت و بسته بندی؛ حمل بار، ترخیص کالا از گمرک و ورودی به انبار.

زمان تحویل کارخانه و زمان تحویل شما اعداد متفاوتی هستند. برای دومی برنامه ریزی کنید

یافته ای که باید نحوه برنامه ریزی شما را تغییر دهد

این مفیدترین چیز در تحقیق است و با جایی که اکثر خریداران فشار خود را متمرکز می‌کنند تناقض دارد: اکثر برندها قبل از شروع خیاطی زمان خود را از دست می‌دهند - در دسترس بودن مواد و تاییدیه‌ها گلوگاه معمول هستند و تأخیر پارچه سخت‌ترین چیزهایی است که می‌توان از آن بازیابی کرد، زیرا هیچ چیز پایین‌دستی نمی‌تواند بدون یارد روی میز برش شروع شود. تأیید رنگ دیرهنگام یا پارچه‌ای که در اوایل موجودی موجود نیست، در مراحل بعدی آبشار پیدا می‌کند.

یکی از تولیدکنندگان آن را کمیت می‌کند: 45 تا 55 درصد تأخیر در سفارش‌های اولیه، تامین و رنگرزی پارچه است. تقریباً نیمی از ریسک تاخیر در سفارش اول در مرحله ای است که اکثر خریداران آن را اداری می دانند.

نتیجه گیری مستقیماً به شرح زیر است: «روش قابل اعتماد برای محافظت از تاریخ عرضه این است که پارچه و تأییدیه ها را زودتر قفل کنید، نه اینکه بعداً تولید را فشرده کنید. تعقیب کارخانه در هفته ششم زمان از دست رفته در هفته اول را بازیابی نمی کند.

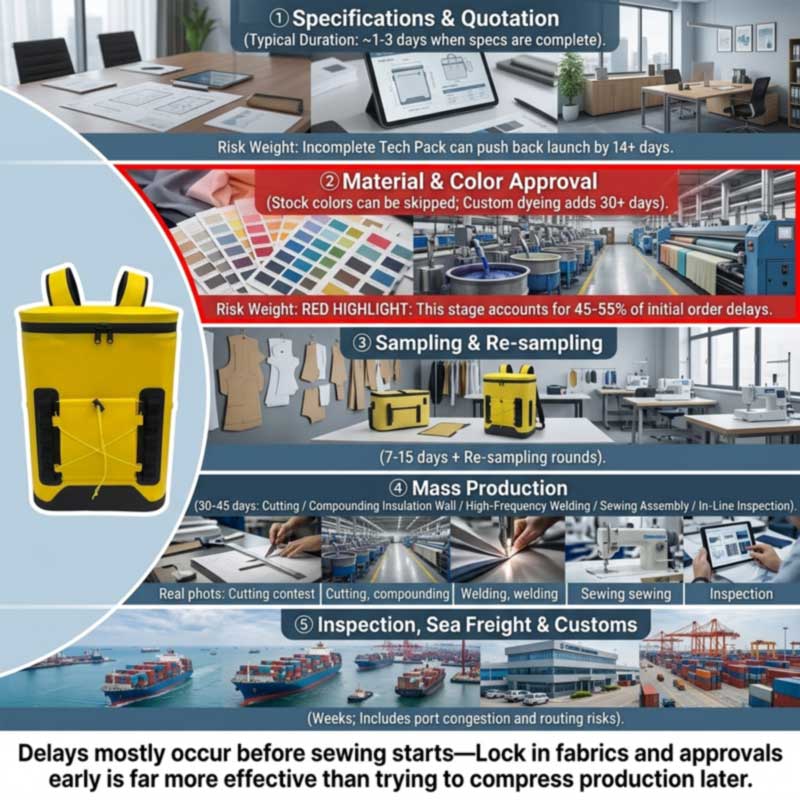

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

مرحله به مرحله

1. مشخصات و نقل قول

وقتی خلاصه کامل شد سریع باشید: معیارها بررسی بسته فناوری و نقل قول را در حدود 1 تا 3 روز پس از تکمیل مشخصات قرار می‌دهند. آهسته زمانی که اینطور نیست - بسته‌های فنی ناقص یکی از دلایل اصلی اصطکاک هستند که اغلب 14 روز یا بیشتر به تاریخ شروع پروژه اضافه می‌کنند، زیرا یک کارخانه نمی‌تواند بدون اندازه‌گیری دقیق، مشخصات درز و صورت‌حساب مواد، پارچه را به‌طور دقیق نقل قول کند یا پارچه را برش دهد.

برای کولر "کامل" به معنی نامگذاری: مواد پوسته و دنیر، نوع عایق و ضخامت دیواره، مواد آستر و مطابقت با بازار، نوع بسته شدن و سطح آب بندی، ظرفیت و ابعاد داخلی با تلرانس ها، سخت افزار، هارنس، روش برندینگ و بسته بندی است.

2. مواد و تایید رنگ - گلوگاه واقعی

معیارها پیشنهاد می‌کنند؛ 3 تا 7 روز برای انتخاب پارچه و نمونه در برخی برنامه‌ها، اما رنگ‌های سفارشی، رنگرزی یا مواد خاص ممکن است بیشتر طول بکشد - و «طولانی‌تر» می‌تواند قابل‌توجه باشد: اگر برندی درخواست پارچه‌های رنگ‌شده سفارشی یا تریم‌های تخصصی داشته باشد، جدول زمانی می‌تواند تا 30 روز یا بیشتر افزایش یابد.

یک خنک کننده نرم دارای جریان مواد بیشتری نسبت به یک لباس است: پارچه صدفی، فوم سلول بسته، فیلم آستر مخصوص مواد غذایی، زیپ های ضد هوا یا ضد آب، سگک ها، بافته ها و برچسب ها. هر کدام زمان ورودی ورودی خود را دارند و کندترین آنها تاریخ شروع را تعیین می کند. سخت‌افزار و تزئینات سزاوار توجه ویژه هستند، زیرا کوچک، ارزان و به طور معمول فراموش می‌شوند - با این حال، حتی زمانی که پارچه و نیروی کار آماده هستند، یکی از اجزای عملکردی یا مارک دار از دست رفته می‌تواند از شروع تولید جلوگیری کند.

3. نمونه برداری و تجدید نظر

Sealock 7 تا 15 روز برای نمونه‌ها، بیشتر برای توسعه زمین که در آن الگوها و ابزار جوشکاری باید ابتدا مهندسی شوند، نقل می‌کند. متغیر سازنده نیست. این تعداد دور است - و دورها با کیفیت مختصر و سرعت بازخورد هدایت می شوند. تأخیر در بازخورد از سوی خریداران یا مشخصات نامشخص، جدول زمانی تأیید نمونه را افزایش می‌دهد، و یکی از قوانین توصیه‌شده این است: یک قانون 48 ساعته برای بازبینی‌های نمونه برای اطمینان از از بین رفتن حرکت.

4. تولید فله - 30 تا 45 روز

آنچه در واقع در داخل آن پنجره، برای یک خنک کننده جوش داده شده اتفاق می افتد: پوسته برش، فوم و آستر. لمینیت دیوار عایق؛ جوشکاری با فرکانس بالا بدنه، پایه و بسته شدن؛ دوخت بند، جیب، بافته و تزئینات؛ مونتاژ و سخت افزار؛ بازرسی در خط در سراسر؛ تکمیل و بسته بندی

شایان ذکر است برای زمان‌بندی: بسیاری از ساختمان‌های خنک‌تر از آن عبور می‌کننددو خط تولید متفاوت- خط جوش با فرکانس بالا و خط دوخت. در Sealock اینها در اتاق‌های جداگانه در یک طبقه قرار می‌گیرند و ساخت و ساز دوخته شده یک قابلیت اصلی داخلی است تا یک مرحله برون‌سپاری. ساختی که از هر دو استفاده می کند یک مسیر داخلی کمی طولانی تر از محصولی است که فقط جوش داده شده یا فقط دوخته می شود، که یکی از دلایلی است که پیچیدگی پنجره تولید را تحت تاثیر قرار می دهد. سکانس کامل درکوله پشتی کولر نرم چگونه تولید می شود.

5. بازرسی

آن را با تکمیل حدود 80٪ رزرو کنید تا زمانی برای دوباره کاری وجود داشته باشد. در یک کولر، به طور خاص برای آزمایش آب زمان بگذارید، و به یاد داشته باشید که پرداخت موجودی معمولاً به یک بازرسی انجام شده بستگی دارد. ببینیدبازرسی کیفیت کولر نرم قبل از حمل و نقل.

6. حمل و نقل و ترخیص

خریداران صحنه اغلب به طور کامل حذف می کنند. حمل و نقل اقیانوس به اضافه ترخیص مقصد هفته ها اضافه می کند و در معرض اختلال خارج از کنترل هر کسی قرار می گیرد: ازدحام بندر، اختلال در مسیر، گمرک یا رویدادهای ژئوپلیتیکی می تواند این پنجره ها را بیشتر گسترش دهد، بنابراین یک بافر تحویل ضروری است. شرایط مسیریابی اخیر مقیاس را نشان می‌دهد - یکی از تولیدکنندگان یادآوری می‌کند که حامل‌ها با تغییر مسیر در اطراف دماغه امید خوب، 10 تا 14 روز تاخیر خودکار برای ارسال به اروپا ایجاد می‌کنند. کولرها همچنین حجیم هستند و از نظر حجم شارژ می شوند، که برای هزینه بیشتر از زمان اهمیت دارد. ببینیدتولید کننده کوله پشتی کولر عمده: قیمت عمده و شرایط FOB.

علل شایع تاخیر

علت تاثیر معمولی پیشگیری
بسته فنی ناقص 14+ روز قبل از شروع اضافه شده است مواد، ابعاد، تلورانس ها، بسته شدن و انطباق را از قبل مشخص کنید
رنگ سفارشی / مواد سفارشی 30+ روز؛ ~ نیمی از خطر تاخیر مرتبه اول اینجا نشسته است برای اولین سفارش از رنگ‌های استوک استفاده کنید یا فوراً آزمایش‌های آزمایشگاهی را شروع کنید
بازخورد کند خریدار هر دور نمونه برداری را گسترش می دهد تنها تصمیم گیرنده؛ قانون پاسخگویی 48 ساعته
تغییرات طراحی در اواسط فرآیند روز تا هفته؛ می تواند پارچه رنگ شده را باطل کند طراحی قفل و پایه مواد اولیه؛ تغییرات را به عنوان موارد جدید در نظر بگیرید
تریم یا سخت افزار از دست رفته است بارگذاری خط را به طور کامل مسدود می کند سفارش تریم زود هنگام؛ تاریخ های ورودی را قبل از بارگیری خط تأیید کنید
تعطیلات ملی هفته ها - جشنواره بهار یک اختلال چند هفته ای است سفارش قبل از کاهش سرعت؛ راهنمای چین را ببینید
بازرسی / دوباره کاری ناموفق روزها تا هفته ها تعاریف واضح نقص و نمونه طلا توافق شده پیش تولید
باربری و گمرکی هفته ها، متغیر ایجاد یک بافر؛ به حداقل ترانزیت برنامه ریزی نکنید

دو مورد از اینها شایسته تاکید است. تغییرات در اواسط فرآیند از نظر زمان و همچنین هزینه گران هستند: تغییر رنگ ها، بافتن مجدد پانل ها یا طراحی مجدد پس از رنگ آمیزی پارچه، روزها یا هفته ها را اضافه می کند - عناصر کلیدی طراحی و پایه های پارچه را زودتر قفل کنید، و تغییرات عمده را به عنوان کدهای جدید با انتظارات زمانی خاص خود در نظر بگیرید. و تعطیلات یک پاورقی نیست: تعطیلات ملی در کشورهای تولید کننده به سفارش پیشرفته یا زمان بافر داخلی اضافی نیاز دارند. برای کیسه های خنک تر، که پنجره سفارش آنها در طول دوره جشنواره بهار قرار دارد، این یک محدودیت برنامه ریزی مرتبه اول است - ببینیدسازنده کولر نرم در چین: راهنمای کامل OEM.

نحوه فشرده سازی واقعی یک جدول زمانی

اهرم هایی که تقریباً به ترتیب اثربخشی کار می کنند:

  1. مواد استوک و رنگ های استوک را انتخاب کنید.این بزرگترین منبع تاخیر را در اولین مرتبه حذف می کند - بدون چرخه غوطه وری آزمایشگاهی، بدون انتظار مقدار زیادی رنگ.
  2. مشخصات کامل را ارسال کنید.خلاصه آماده تولید، یک حلقه کشف 14 روزه را به یک نقل قول 1 تا 3 روزه تبدیل می کند.
  3. مواد اصلی را برای برنامه های تکراری از قبل تأیید کنید.توصیه استاندارد این است که پارچه های هسته را از قبل تأیید کنید تا از تکرار شیفت های آزمایشگاهی خودداری کنید - سفارش دوم روی یک ماده تایید شده از نظر مادی سریعتر از اولین است.
  4. بازخورد را ادغام کنید و سریع تصمیم بگیرید.یک تصمیم گیرنده، یک پاسخ تلفیقی، یک تعهد بازگشت ثابت. ادغام تکرارهای نمونه با ارائه مشخصات واضح و کامل یک اهرم مستند است.
  5. از یک پلتفرم موجود شروع کنید.تغییر نام تجاری و مشخصات در مهندسی الگوی ساخت و ساز جوش داده شده اثبات شده و توسعه ابزار جوش به طور کامل.
  6. در خارج از فصل سفارش دهید.بارگذاری کارخانه یک محدودیت واقعی است. همان نظمی که در یک پنجره ساکت تر، زودتر برنامه ریزی می شود.
  7. حمل و نقل هوایی، فقط به عنوان اضطراری.چارچوب صادقانه: ؛ حمل و نقل هوایی می تواند در پایان دو تا چهار هفته به عقب برگردد، اما چندین برابر هزینه دریا، بنابراین به عنوان یک اهرم اضطراری عمل می کند تا یک برنامه.
آنچه را نمی توان فشرده کرد.جوشکاری، لمینیت دیوار و عمل آوری زمان می برد. عجله کردن آنها باعث ایجاد نقص هایی می شود که بازرسی ناموفق بوده و هزینه بیشتری نسبت به صرفه جویی در آنها دارد. آزمایش آب برای آشکار کردن نشت آهسته به مدت زمان نیاز دارد. حمل و نقل اقیانوس توسط جغرافیا ثابت می شود. تأمین‌کننده‌ای که بدون بحث در مورد مواد، تأیید رنگ و بارگیری کارخانه با هر مهلتی موافقت می‌کند، برنامه‌ریزی نمی‌کند - و برنامه‌ای که بر روی خوش‌بینی توافق شده است، رایج‌ترین مسیر برای رسیدن به یک فصل از دست رفته است.


برنامه ریزی به عقب: یک برنامه کار شده

کار از تاریخ موجود در قفسه، نه سفارش خرید. تفریق به این ترتیب:

از تاریخ موجود در قفسه عقب نشینی کنید اجازه دهید
دریافت انبار، کنترل کیفیت و فهرست روز تا یک هفته
تحویل داخلی از بندر روزها
ترخیص کالا از گمرک روز، متغیر
ترانزیت اقیانوس هفته ها، وابسته به مسیر - بافر اضافه کنید
بازرسی قبل از ارسال و هرگونه کار مجدد تا یک هفته
تولید فله 30-45 روز
مواد ورودی (طولانی ترین مورد سرب) روز تا هفته؛ 30+ اگر سفارشی رنگ شود
دوره های نمونه گیری و تایید 7 تا 15 روز به علاوه تجدید نظر
مشخصات و نقل قول 1-3 روز در صورت کامل بودن
بافر تعطیلات هفته ها اگر برنامه از جشنواره بهار عبور کند

برای محدوده خنک‌تر تابستانی، این محاسبه معمولاً تاریخ تعهد را در پاییز یا اوایل زمستان نشان می‌دهد. برندی که در بهار برای عرضه در ژوئن شروع به کار می کند، فصل را از دست داده است - و کولرها فصلی هستند، بنابراین کالاهایی که دیر به دست می رسند به جای یک ماه، یک سال صبر می کنند. عواقب تجاری در پوشش داده شده استچگونه برند کوله پشتی کولر خود را راه اندازی کنید.

سفارش مجدد را فراموش نکنید.اگر اولین بار فروخته شود، تعویض همان 30 تا 45 روز به اضافه بار حمل و نقل طول می کشد - بنابراین فروش در اواسط فصل به این معنی است که ذخیره مجدد پس از فصل می رسد، مگر اینکه سفارش مجدد طبق برنامه اولیه برنامه ریزی شده باشد. قبل از فرود اولین محموله، نقطه ماشه سفارش مجدد خود را تعیین کنید.


Sealock Lead Times

نقل قول سریع در یک مشخصات کامل
نمونه برداری 7-15 روز؛ طولانی تر برای توسعه زمین در حالی که الگوها و ابزار جوش مهندسی شده است
تولید 30-45 روز پس از تایید نمونه و سپرده
شرایط MOQ 300 عدد در هر طرح؛ FOB گوانگدونگ
قابلیت خطوط جوشکاری فرکانس بالا و خطوط خیاطی داخلی - اتاق های جداگانه، یک طبقه. بسیاری از بیلدها از هر دو استفاده می کنند
کیفیت IQC / IPQC / OQC، نمونه برداری AQL، علامت گذاری نمونه طلایی، آزمایش دسته ای کامل غوطه وری در آب؛ SGS یا QIMA استقبال کرد
مبدا چین یا ویتنام با همان مشخصات
گواهینامه ها ISO9001، BSCI، SMETA P4، GRS، HIGG، SCAN

پلت‌فرم‌هایی که اولین برنامه را کوتاه می‌کنند - سازه‌های جوش داده شده موجود در رنگ‌های موجود، بنابراین بدون توسعه الگو و بدون رنگ:

تصویر مدل چرا برنامه را کوتاه می کند پیوند
28L airtight-zipper insulated backpack cooler SL-I274 خنک کننده کوله پشتی 28 لیتری هواگیر با زیپ (SL-I274) ساخت مهر و موم شده 48 ساعته، چهار رنگ استوک مشاهده کنید
Insulated soft cooler backpack with molded lid SL-E050B کوله پشتی کولر عایق، درب قالبی (SL-E050B) دو اندازه قبلاً توسعه یافته است - گسترش دامنه بدون ابزار جدید مشاهده کنید
Roll-top leakproof soft cooler SL-I288 خنک کننده نرم رول نشتی (SL-I288) رنگ های برنزه/خاکستری موجود؛ متمایز بدون مقدار رنگ سفارشی مشاهده کنید
Insulated leakproof cooler backpack SL-I075A کوله پشتی خنک کننده ضد نشتی عایق (SL-I075A) پلت فرم ارزش در سه رنگ سهام مشاهده کنید

سؤالات متداول: زمان سرب کولر نرم

س: تولید کولر نرم چقدر طول می کشد؟

پاسخ: تولید انبوه معمولاً 30 تا 45 روز پس از تأیید نمونه و سپرده گذاری انجام می شود و نمونه ها 7 تا 15 روز قبل از آن انجام می شود. اما سفارش به انبار طولانی تر است - اضافه کردن مشخصات و نقل قول، مواد ورودی، بازبینی نمونه، بازرسی، حمل و نقل اقیانوس و ترخیص گمرک. دو تا سه ماه پس از تصویب یک رقم برنامه ریزی واقعی است.

س: تاخیرها واقعا از کجا می آیند؟

A: بیشتر قبل از شروع تولید. در دسترس بودن مواد و تأییدیه‌ها گلوگاه معمولی هستند و تأخیرهای پارچه سخت‌ترین چیزهایی هستند که می‌توان از آن بازیابی کرد، زیرا هیچ چیز پایین دستی بدون مواد روی میز برش شروع نمی‌شود - یک تولیدکننده 45 تا 55 درصد تاخیرهای مرتبه اول را به منبع و رنگ‌آمیزی پارچه نسبت می‌دهد. تایید دیرهنگام رنگ در هر مرحله بعدی آبشار می یابد.

س: یک رنگ سفارشی چقدر اضافه می کند؟

پاسخ: به طور بالقوه 30 روز یا بیشتر، زیرا رنگرزی سفارشی چرخه تایید غوطه وری آزمایشگاهی و زمان تحویل رنگ را به همراه دارد. برای اولین سفارش تحت فشار زمان، انتخاب یک رنگ استوک تنها موثرترین راه برای محافظت از برنامه است.

س: آیا می توانم در صورت دیر رسیدن به تولید تسریع کنم؟

A: فقط در محدوده. حمل و نقل هوایی می تواند دو تا چهار هفته در پایان با چندین برابر هزینه دریا بازیابی شود، که آن را به یک اهرم اضطراری تبدیل می کند تا یک برنامه. جوشکاری، لمینیت دیوار و آزمایش آب زمان زیادی را می‌طلبد و عجله‌کردن آنها باعث ایجاد نقص‌هایی می‌شود که در بازرسی ناموفق بوده و هزینه بیشتری نسبت به صرفه‌جویی در زمان دارد. از تاریخ با قفل کردن مواد و تاییدیه ها در مراحل اولیه محافظت کنید، نه با فشرده سازی تولید بعدا.

س: چقدر جلوتر باید یک محدوده تابستانی سفارش داد؟

پاسخ: از طریق دریافت انبار، تحویل داخلی، گمرک، ترانزیت اقیانوسی، بازرسی، تولید 30 تا 45 روزه، ورودی مواد، نمونه‌برداری و تأییدیه‌ها، از تاریخ موجود در انبار کار کنید - سپس اگر برنامه از جشنواره بهار گذشت، یک بافر تعطیلات اضافه کنید. برای اکثر محدوده های خنک کننده تابستانی که تعهد را در پاییز یا اوایل زمستان قرار می دهد.

س: چه چیزی بیشترین تفاوت را در زمان هدایت من ایجاد می کند؟

A: مشخصات کامل و رنگ سهام. یک بریف آماده تولید، یک حلقه کشف دو هفته ای را به قیمت یک تا سه روزه تبدیل می کند و یک رنگ استوک مقدار رنگ را از مسیر بحرانی حذف می کند. پس از آن: بازخورد سریع و تلفیقی در طول نمونه برداری و شروع از یک پلت فرم موجود به جای ایجاد یک الگوی جدید.

برنامه ریزی برنامه ریزی؟Sealock (YiFuLong Outdoor Gear Co., Ltd.) خنک کننده های نرم جوش داده شده و دوخته شده را در چین و ویتنام تولید می کند که نمونه برداری 7 تا 15 روزه و تولید 30 تا 45 روزه است. تاریخ موجود در قفسه خود را بفرستید و تیم تقویم را به عقب با شما کار خواهد کرد - و اگر مناسب نیست به وضوح بگویید.

ایمیل:info@sealock.com.hk |  تلفن: +86-13632981825  | محدوده خنک کننده نرم را مرور کنید

معیارها و آمار تاخیر ذکر شده در اینجا منعکس کننده منابع تولید پوشاک و کالاهای نرم در دسترس عموم از اواسط سال 2026 است و بر اساس کارخانه، محصول، مواد و فصل متفاوت است. زمان بندی حمل و نقل به ویژه با شرایط مسیریابی تغییر می کند. قبل از متعهد شدن به تاریخ راه اندازی، زمان و ظرفیت فعلی را با تامین کننده خود تأیید کنید.
